一、工程概況
黃金峽水利樞紐是引漢濟渭工程的主要水源地,是引漢濟渭工程的“龍頭”。黃金峽水利樞紐總裝機容量12.6萬千瓦,其壩址位于漢江干流上游峽谷段,地處陜西南部漢中盆地以東的洋縣境內。黃金峽水利樞紐工區包括樞紐與秦嶺隧洞黃三段(黃金峽—三河口)兩大主體工程。
黃金峽水利樞紐擁有當前亞洲最大的泵站,總裝機12.6萬千瓦,設計流量70立方米每秒,設計揚程106.5米。樞紐建成后主要以供水為主,多年平均調水約10億立方米,兼顧發電,同時改善水上航運條件。秦嶺隧洞(黃三段)是連接黃金峽與三河口兩大心臟工程的大動脈,設計流量70立方米每秒,全長16.5公里。
二、邊坡簡介
目標邊坡包括右壩肩框格梁邊坡及其延伸段的混凝土邊坡,坡度約為1:0.35。其中框格梁尺寸約為2m×2m,并預留排水孔,修復面積約7000m2。2018年12月,經項目部多方調研論證,最終選用三峽大學潤智生態科技研究院的核心技術——植被混凝土生態修復技術,對該邊坡實施“引漢濟渭生態修復試驗工程”示范項目。如下圖所示:

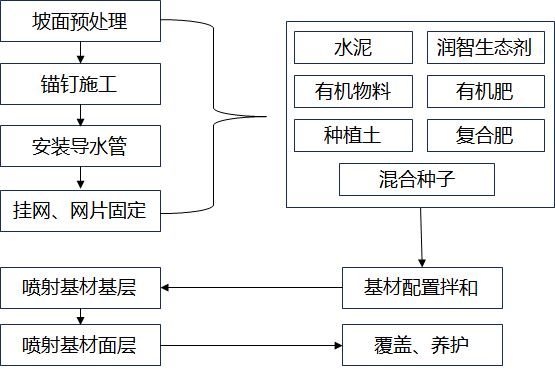

三、施工流程
四、植被演變圖

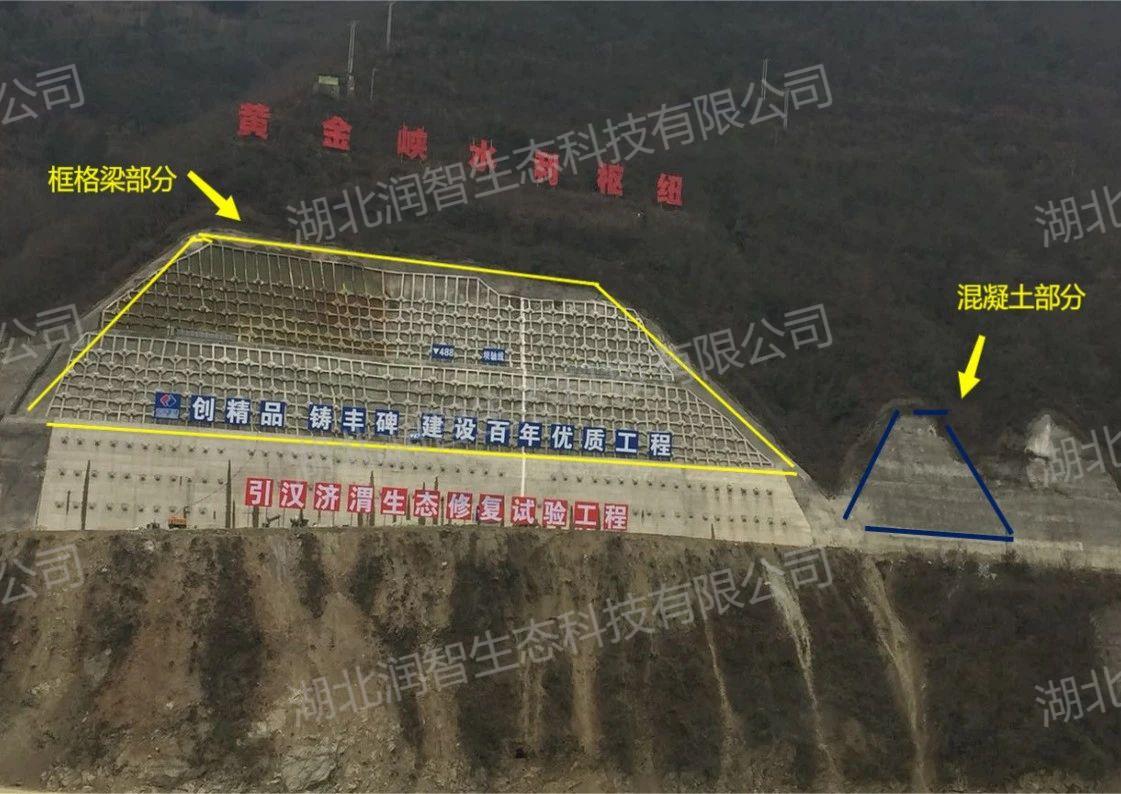

2020年邊坡原貌

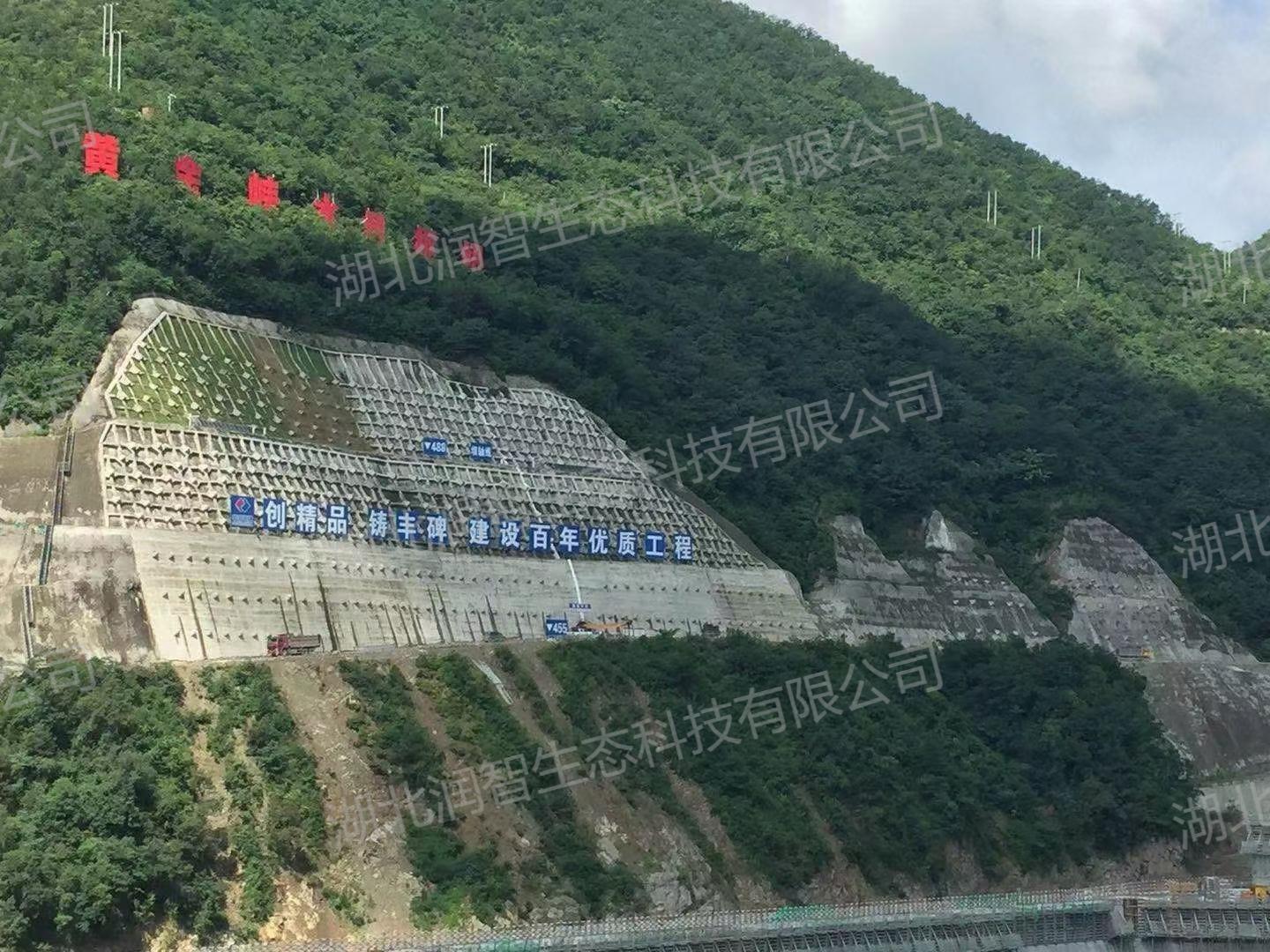

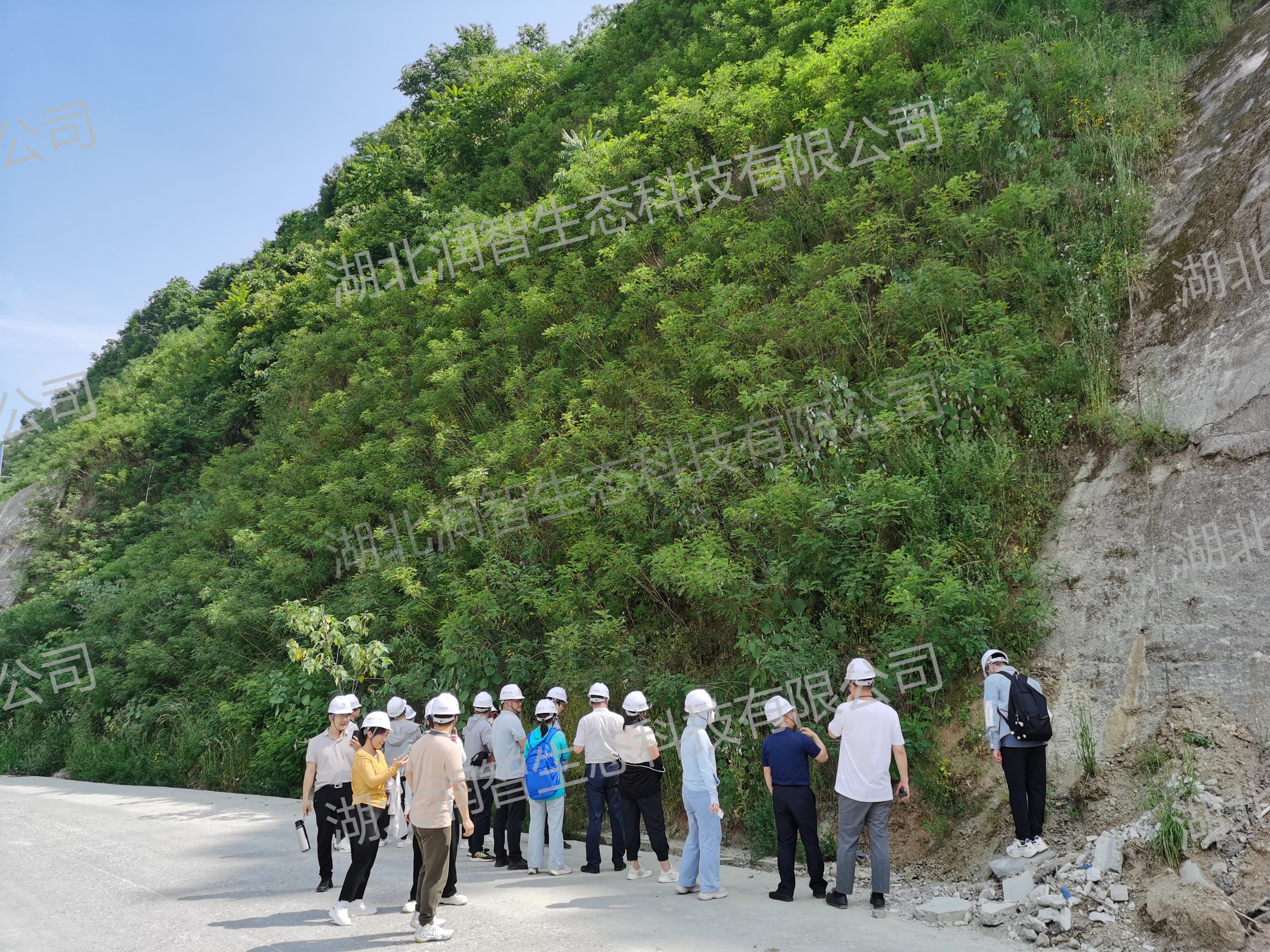

2023年(修復3年效果)
五、結論
采用植被混凝土生態修復技術治理后,該邊坡植被恢復效果顯著。施工完成后2個月,坡面植被覆蓋率達70%;2年后,植被群落由草本逐步演替為灌木,覆蓋率達到100%;3年后,坡面已完全被灌木覆蓋,形成穩定的植物群落。經過5年演替,基材仍牢固附著于錨噴混凝土邊坡,未出現明顯剝落或流失現象,邊坡整體穩定性良好。監測表明,植物根系深入基材層并與坡面緊密結合,顯著提升了邊坡的抗沖刷能力和長期穩定性。該案例的成功實踐,為類似地質條件下的邊坡生態修復提供了可靠的技術參考,充分驗證了植被混凝土生態修復技術在困難立地環境中實現可持續生態修復的優越性。該案例的成功實施為類似地質條件下的邊坡生態修復提供了可靠技術參考,驗證了植被混凝土生態修復技術在困難立地環境中實現可持續生態修復的優越性。
